Artykuł sponsorowany
Jak przebiega budowa sieci kanalizacyjnej w miejskiej inwestycji od formalności do odbioru

Budowa sieci kanalizacyjnej w przestrzeni miejskiej stanowi złożony wieloetapowy proces inwestycyjny. Zgodnie z przepisami Prawa budowlanego, a dokładniej art. 29 ust. 1 pkt 19a, realizacja takiej infrastruktury podziemnej nie wymaga uzyskania standardowego pozwolenia na budowę. Podstawą legalnego rozpoczęcia prac jest odpowiednie zgłoszenie oraz skrupulatne przygotowanie pełnej dokumentacji technicznej. Sukces całego przedsięwzięcia zależy w głównej mierze od rzetelnego rozpoznania warunków gruntowych oraz stałej koordynacji działań z istniejącą już pod ziemią infrastrukturą. Wszelkie planowane przebiegi nowych kolektorów i przyłączy muszą być ściśle dostosowane do wytycznych miejscowego planu zagospodarowania przestrzennego.
Dokumentacja projektowa i geotechniczne rozpoznanie gruntu
Zanim ciężki sprzęt rozpocznie pierwsze wykopy liniowe, konieczne jest zgromadzenie precyzyjnych danych przestrzennych. Inwestor lub działający w jego imieniu projektant musi pozyskać zaktualizowaną mapę sytuacyjno-wysokościową, przygotowaną przez geodetę zazwyczaj w skali 1:500 lub 1:1000. Dokument ten zawiera naniesione aktualne informacje z bazy danych Geodezyjnej Ewidencji Sieci Uzbrojenia Terenu (GESUT). Dokładna wiedza o przebiegu działających gazociągów, kabli energetycznych oraz sieci telekomunikacyjnych pozwala zaprojektować bezkolizyjną trasę nowej instalacji. Przedsiębiorstwo zarządzające infrastrukturą w danym regionie, podobnie jak ma to miejsce w przypadku wytycznych MPWiK, wydaje następnie wiążące warunki techniczne. Wymagania te określają docelowe średnice rurociągów, minimalne spadki grawitacyjne oraz preferowane parametry materiałowe.
Kolejnym kluczowym krokiem jest przeprowadzenie specjalistycznych odwiertów i badań geotechnicznych. Parametry te analizuje się na podstawie wytycznych normy Eurokod 7, co pozwala wprost określić nośność ziemi oraz sprawdzić bieżący poziom wód gruntowych. Rozpoznanie uwarunkowań hydrologicznych determinuje docelową głębokość posadowienia rur. Większość miejskich instalacji sanitarnych układa się na głębokości od 1,2 do 1,5 metra poniżej strefy przemarzania gruntu. Z kolei słabe warstwy wykryte w trakcie odwiertów, do których należą silnie nawodnione gliny, wymuszają zastosowanie dodatkowych zabezpieczeń w trakcie wykopów. Wykonawca musi wówczas posłużyć się specjalnymi profilami korytkowymi lub szalunkami płytowymi, co naturalnie poszerza zakres koniecznych robót ziemnych.
Właściwe zaplanowanie trasy bardzo często napotyka na nieprzewidziane trudności związane z istniejącym uzbrojeniem. Wykrycie w ziemi niezinwentaryzowanych przewodów wymusza natychmiastową modyfikację pierwotnego przebiegu budowanej sieci. Sytuacje takie pociągają za sobą konieczność uzgadniania tymczasowych wyłączeń innych instalacji, aby zachować najwyższe standardy bezpieczeństwa pracowników przebywających w wykopie.
Realizacja wykopów, układanie rur i procedury kontrolne

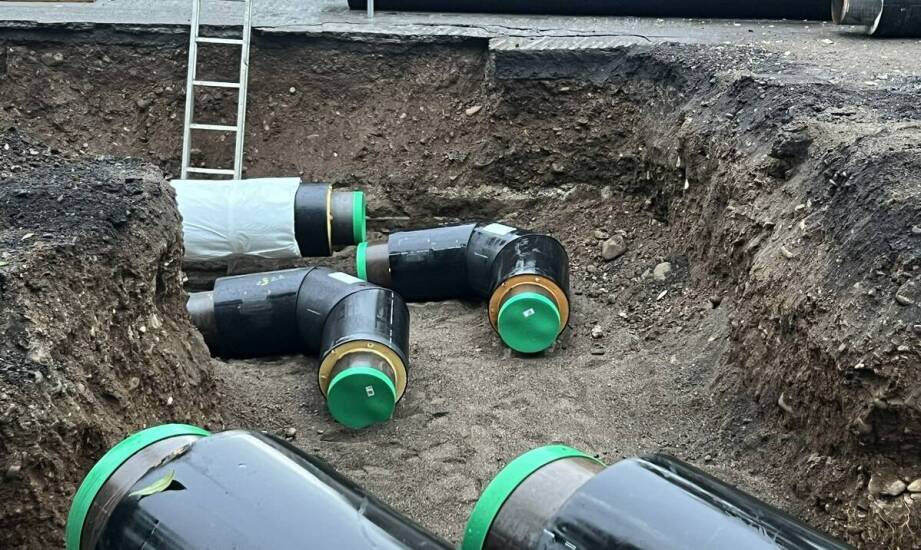

Po zatwierdzeniu kompletnego projektu budowlanego wykonawca rozpoczyna właściwe roboty w docelowym terenie. Wykorzystuje do tego celu koparki gąsienicowe lub kołowe, które przygotowują rów zgodnie z wytycznymi tyczenia geodezyjnego. W starannie wyrównanym i podsypanym dnie wykopu układa się rury wykonane z wytrzymałego polichlorku winylu (PVC-U) lub polietylenu (PE). Zewnętrzna średnica tych przewodów w typowych inwestycjach miejskich najczęściej sięga 250 milimetrów. Pomiędzy dłuższymi odcinkami rurociągu montuje się także betonowe lub tworzywowe studnie rewizyjne, które umożliwią przyszłą konserwację i czyszczenie całego układu. Większy projekt infrastrukturalny, jakim jest budowa kanalizacji Leszno, zakłada często równoległe prowadzenie wykopów pod inne powiązane instalacje podziemne. Wszelkie prace montażowe wymagają rygorystycznej dokładności, aby zachować zaplanowane wcześniej kąty nachylenia.
Firma Stager, należąca do Grzegorza Stachowiaka, zajmuje się bezpośrednią realizacją tak wymagających projektów na terenie całej Wielkopolski. Przedsiębiorstwo z siedzibą w Poniecu z powodzeniem wykonuje specjalistyczne roboty ziemne, bazując na wieloletnim doświadczeniu kadry oraz wykorzystaniu nowoczesnego parku maszynowego. Profesjonalny montaż głównych kolektorów decyduje o braku awarii przez kolejne dziesięciolecia eksploatacji.
Przed całkowitym zasypaniem zmontowanego rurociągu kruszywem i gruntem rodzimym, wykonawca musi jednoznacznie udowodnić szczelność układu. Procedurę testową reguluje europejska norma PN-EN 1610, definiująca rygorystyczne wymagania odbiorowe dla instalacji sanitarnych. Praktyka inżynierska najczęściej opiera się na metodzie powietrznej z grupy LB, podczas której w rury wtłacza się gaz pod próbnym ciśnieniem rzędu 50 mbar. Rejestrowany przez urządzenia pomiarowe spadek ciśnienia w wyznaczonym czasie nie może przekroczyć rygorystycznych wartości dopuszczalnych. Pozytywny wynik tej próby uzupełnia się zwykle dokładną inspekcją telewizyjną, podczas której samobieżna kamera przemieszcza się wewnątrz rur. Analiza nagrania pozwala kategorycznie wykluczyć odkształcenia materiału, pęknięcia ścianek lub wadliwie założone uszczelki na kielichach łączeniowych.
Zakończenie procedury i formalny odbiór infrastruktury
Zwieńczeniem całego procesu inwestycyjnego jest przeprowadzenie oficjalnego odbioru technicznego przez właściwe instytucje. Spotkanie to następuje po wykonaniu prób ciśnieniowych i jeszcze przed ostatecznym nałożeniem wierzchnich warstw drogowych nad wykopem. W komisyjnym odbiorze uczestniczą reprezentanci inwestora, kierownik robót wyznaczony bezpośrednio przez wykonawcę oraz niezależny inspektor nadzoru inwestorskiego. Podpisanie końcowego protokołu zdawczo-odbiorczego definitywnie potwierdza zgodność wykonanych prac z założeniami projektowymi i obowiązującym prawem.
Ewentualne opóźnienia i wstrzymania prac na tym końcowym etapie wynikają przeważnie z braków w powykonawczej dokumentacji geodezyjnej. Bez precyzyjnego i zatwierdzonego naniesienia nowych rur na zaktualizowane mapy system nie może zostać dopuszczony do bieżącej eksploatacji. Sukces miejskiej inwestycji kanalizacyjnej zależy od płynnej koordynacji uzgodnień dokumentacyjnych oraz rzetelnego zbadania gruntu. Same roboty ziemne stanowią jedynie fizyczny skutek prawidłowo przeprowadzonych wcześniej procesów analitycznych i projektowych.
